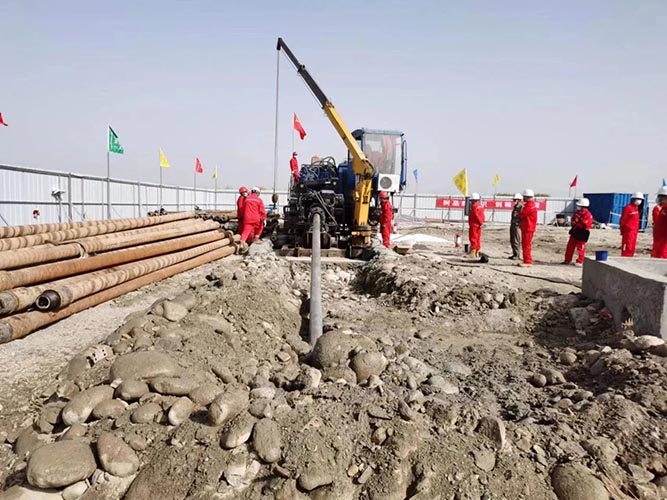

水平定向钻是利用水平定向钻机以可控钻进轨迹的方式,在不同地层和深度进行钻进并通过定位仪导向抵达设计位置而铺设地下管线施工的施工方法。
用于给排水管线水平定向钻施工的可选管材主要有球墨铸铁管、焊接钢管和HDPE管。考虑到非开挖施工,未来管线维修也尽可能减少,因此,管材的承压性能、抗沉降性能、使用寿命、施工的安全性和未来维修的快捷性等都应当作综合考量。
水平定向钻施工工艺流程
球墨铸铁管的水平定向钻施工工艺流程为:轨迹设计→先导孔钻进→回拉扩孔→管道安装→预试压→接口防护→回拖铺管→打压验收。
轨迹设计
计算方法采用美国ASTM材料协会标准的计算模型,该算法的优点是考虑全 面,所建模型与球墨铸铁拖拉管实际受力较为符合。
先导孔钻进
采用导向仪器和导向钻头,按照设计的钻孔轨迹进行钻进的施工过程。依托工程的设计钻进轨迹是结合管道的设计埋度、现场障碍物、地下管线、球墨铸铁管的弯曲半径来进行zui终定位。
回拉扩孔
利用扩孔钻头由出土端至入土端进行回拉扩孔的施工过程。本工程所选用的管道为DN300的球墨铸铁管,管道直径较小,故回拖扩孔分成2次进行。第 一次回拖扩孔采用DN350的钻头进行回拖,可以有效保护孔壁,不至于扩孔过大导致塌孔;第二次采用DN450的钻头进行回拖,在确保孔壁稳定的同时,对导向孔进一步扩大,为管道敷设提供有利条件。
管道安装
水平定向钻机与球墨铸铁管之间的安装通过钻机分动器、弓形卸扣、拖拉头按照规定操作手册进行连接。球墨铸铁管接口之间的安装按照新兴铸管厂家提供的施工安装手册进行操作。安装过程应经过监理单位检测确认无误后,进人下一步工序。
回拖前预试压
回拖施工前,应在地面进行预试压,确保接口安装质量,试压合格后方可进行施工;回拖施工后,应进行正式试压工作,确保回拖施工质量。在管道尾部连接SIA Wb盘插管件及打压盲板,连接好打压装置及压力表,注满水后即可打压。
接口防护
预试压合格后,应对管道接头进行防护。本工程防护方式采用热收缩套包裹,再采用钢制薄套筒包裹。
回拖铺管
通过水平定向钻机利用钻杆和回扩头由出土端至入土端进行回拉铺设管道的施工过程。
打压验收
施工完毕后,根据《给排水管道工程施工及验收规范》(GB 50268—2008)标准进行打压验收。
